납기 지연은 어디서 생기는가 — 리드타임으로 보는 납기관리

납기 지연은 어디서 생기는가 ? 리드타임으로 보는 납기관리

납기관리는 고객과 약속한 날짜를 지키기 위해 수주 확인부터 출하까지 각 단계의 리드타임(소요 기간)을 계획하고, 계획 대비 실적을 측정해 지연 원인을 줄여 가는 일입니다. 납기 지연은 대개 한 곳의 큰 사고가 아니라 여러 단계에 조금씩 쌓인 지연의 합입니다.

이 글은 SCM관리란 ? 공급망관리의 개념과 수요부터 납기까지의 흐름의 마지막 단계인 ‘납기’를 다룹니다.

납기관리가 안 되는 이유 ? “다들 신경 쓰자”로는 해결되지 않는다

납기가 밀리면 대책 회의가 열립니다. 대개 결론은 비슷합니다. 자재를 더 일찍 발주하고, 생산은 더 서두르고, 다들 신경 쓰자.

그런데 다음 달에 같은 일이 반복됩니다. 원인을 찾은 것이 아니라 증상에 반응했기 때문입니다.

납기관리의 첫걸음은 지연을 하나의 사건이 아니라 여러 단계에 쌓인 누적으로 보는 것입니다.

납기 지연은 한 곳이 아니라 여러 단계에 쌓인다

실제 사례를 단순화하면 이런 모습입니다.

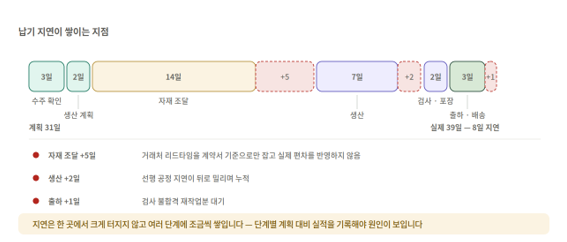

납기 지연이 쌓이는 지점 ? 계획 31일이 실제 39일이 되는 과정 (예시)

눈에 띄는 큰 사고는 없습니다. 자재가 5일 늦었고, 생산이 2일 밀렸고, 출하가 1일 지연됐을 뿐입니다. 각 단계 담당자 입장에서는 “그 정도는 늘 있는 일”입니다.

계획 31일 + 자재 조달 5일 + 생산 2일 + 출하 1일 = 실제 39일 (8일 지연)

하지만 합치면 8일입니다. 고객에게는 약속을 못 지킨 하나의 사건으로 보입니다. 그리고 이 누적은 단계별로 계획 대비 실적을 기록하지 않으면 보이지 않습니다. 최종 결과만 보면 “또 늦었다”밖에 남지 않습니다.

납기 지연 원인 6가지 ? 단계별 점검

단계지연 원인대응 방향
1. 수주 확인납기 회신에 며칠이 걸림재고와 생산 부하를 한 화면에서 확인
2. 생산 계획확정이 늦거나 자주 바뀜계획 동결 구간 설정
3. 자재 조달리드타임을 계약서 기준으로 낙관적으로 잡음실측 리드타임으로 갱신
4. 생산선행 공정 지연이 뒤로 밀림병목 공정부터 파악
5. 검사 · 포장불합격 재작업 시간이 계획에 없음불량률을 일정에 반영
6. 출하 · 배송앞 단계 지연이 모여 출하가 특정일에 몰림단계별 지연을 앞에서 차단

1. 수주 확인 ? 납기 회신이 늦다

납기 회신에 며칠이 걸리는 경우입니다. 재고가 얼마나 있는지, 라인에 여유가 있는지 확인하려고 여러 부서에 물어보다가 시간이 갑니다. 납기 회신이 늦으면 전체 일정이 그만큼 뒤로 밀립니다. 재고와 생산 부하를 한 화면에서 볼 수 있으면 대부분 해결되는 문제입니다.

2. 생산 계획 ? 확정이 늦거나 자주 바뀐다

계획이 확정되지 않으면 자재 발주도 나가지 못합니다. 또 계획이 수시로 바뀌면 이미 진행 중인 발주와 작업이 흔들립니다.

계획 변경을 완전히 없앨 수는 없습니다. 다만 어느 시점 이후로는 변경하지 않는 동결 구간을 정해 두면 뒤쪽 단계가 안정됩니다. 동결 구간을 정하는 기준은 수요예측이란? 어디까지 맞힐 수 있나 ? 계획의 출발점에서 다뤘습니다.

3. 자재 조달 ? 리드타임을 낙관적으로 잡는다

납기 지연에 가장 큰 영향을 주는 지점 중 하나입니다. 계약서상 14일을 그대로 쓰는데 실제 평균은 17일이고 최대 25일까지 걸린 적이 있다면, 계획은 처음부터 어긋나 있습니다.

리드타임을 실측 데이터로 갱신하는 방법과 발주 시점 계산은 발주점과 안전재고 ? 언제 얼마나 발주할 것인가에서 다뤘습니다.

4. 생산 ? 선행 공정의 지연이 뒤로 밀린다

공정이 여러 단계면 앞 공정의 지연이 그대로 뒤로 전달됩니다. 뒤 공정에서 만회하려 하지만 장비 능력이 정해져 있어 한계가 있습니다.

병목 공정이 어디인지 파악하는 것이 먼저입니다. 병목이 아닌 공정을 아무리 개선해도 전체 소요 시간은 줄지 않습니다.

5. 검사 · 포장 ? 불합격 재작업이 계획에 없다

예를 들어 불량률이 5%인데 일정은 전량 합격을 전제로 잡는 경우입니다. 재작업에 들어가는 시간이 계획에 없으므로 매번 초과합니다.

6. 출하 · 배송 ? 마지막에 몰린다

앞 단계의 지연이 누적된 상태로 도착하면 출하가 특정 날짜에 몰립니다. 차량 확보와 상차 작업이 병목이 되어 하루가 더 갑니다.

리드타임 관리 ? 평균이 아니라 편차를 봐야 한다

납기 계획을 세울 때 평균 리드타임만 사용하면 변동성을 반영하기 어렵습니다. 평균은 일반적인 소요 기간을 보여주지만, 실제 리드타임이 얼마나 흔들리는지는 보여주지 못하기 때문입니다. 평균값으로 계획을 잡으면 그보다 오래 걸리는 경우가 반복해서 생깁니다. 실무에서는 세 가지를 함께 봅니다.

지표보여주는 것
평균일반적인 소요 기간
편차소요 기간이 얼마나 흔들리는가
최대값최근 기간 중 가장 오래 걸린 경우

편차가 큰 단계는 평균을 줄이는 것보다 편차를 줄이는 쪽이 효과가 큽니다. 평균 10일에 편차 5일인 자재와 평균 12일에 편차 1일인 자재 중, 계획을 세우기 쉬운 쪽은 후자입니다.

납기 준수율을 높이는 5단계

단계할 일포인트
1. 단계별 실적 기록각 단계의 계획일과 실제일 기록이것 없이는 분석 불가
2. 누적 지연 분해지연된 주문을 단계별로 분해대개 한두 단계에 집중
3. 편차 큰 단계부터 대응평균보다 편차가 큰 단계를 먼저 개선계획 가능성이 먼저 회복
4. 계획값 현실화실측 리드타임으로 계획 기준 갱신지키지 못할 약속을 막음
5. 측정과 반복납기 준수율을 월 단위로 추적개선 효과 확인

3번이 핵심입니다. 지연이 가장 큰 단계부터 손대고 싶은 것이 자연스럽지만, 편차가 큰 단계를 먼저 안정시켜야 나머지 개선도 효과가 보입니다.

납기관리 KPI ? 무엇으로 측정할 것인가

지표정의보는 이유
납기 준수율약속일 내 납품 완료 건수 ÷ 전체 납품 대상 건수고객 관점의 최종 성적
평균 지연일수지연 건의 평균 초과 일수지연의 심각도
단계별 계획 준수율단계별 계획일 내 완료 비율어느 단계가 문제인지
리드타임 편차단계별 소요일의 표준편차계획 가능성의 척도

납기 준수율만 보면 원인을 알 수 없고, 단계별 지표만 보면 고객이 느끼는 결과를 놓칩니다. 두 층위를 함께 봐야 합니다.

자주 묻는 질문

납기 준수율은 몇 %가 정상인가요?

업종과 생산 방식, 고객 요구 수준에 따라 목표가 달라집니다. 특정 숫자를 일률적으로 적용하기보다 회사의 현재 수준과 주요 고객의 요구를 기준으로 목표를 정하고, 숫자 자체보다 추세와 지연 원인의 분포를 보는 것이 중요합니다.

계획을 여유 있게 잡으면 납기 지연이 해결되지 않나요?

일시적으로는 준수율이 오릅니다. 다만 리드타임이 길어지면 경쟁력이 떨어지고, 여유분은 시간이 지나면서 다시 소진됩니다. 여유를 두되 그것이 어느 단계의 불확실성 때문인지 명시해 두어야 나중에 줄일 수 있습니다.

거래처 리드타임이 길어서 생기는 납기 지연은 어떻게 하나요?

먼저 실측 데이터로 협상하는 것이 순서입니다. “가끔 늦는다”가 아니라 “최근 12개월 중 30%가 약속일을 초과했다”는 근거가 있으면 대화가 달라집니다. 개선이 어려우면 복수 거래처 확보나 안전재고 상향을 검토합니다.

긴급 주문 때문에 기존 일정이 밀리는 것은 어떻게 하나요?

긴급 주문을 받지 말자는 결론은 현실적이지 않습니다. 대신 긴급 주문이 전체 물량에서 차지하는 비중과 그로 인해 밀린 주문 수를 기록하시기 바랍니다. 비용이 보이면 수용 기준을 정할 근거가 생깁니다.

납기관리 핵심 정리

납기 지연은 한 곳의 사고가 아니라 여러 단계에 쌓인 누적입니다.

  • 단계별 계획 대비 실적을 기록해야 누적이 보인다
  • 리드타임은 평균만이 아니라 편차와 최대값을 함께 본다
  • 평균이 긴 단계보다 편차가 큰 단계를 먼저 손댄다
  • 낙관적인 계획값은 지키지 못할 약속을 양산한다
  • 납기 준수율과 단계별 지표를 함께 본다

여기까지가 SCM관리 다섯 단계입니다. 마지막 단계의 실적이 다시 첫 단계의 수요예측으로 돌아갈 때 사슬이 완성됩니다. 전체 흐름은 SCM관리란 ? 공급망관리의 개념과 수요부터 납기까지의 흐름에서 다시 확인하실 수 있습니다.

이전 글: 공급업체 관리 ? 어디를 파트너로 두고 어디를 경쟁시킬 것인가

전체 개요: SCM관리란 ? 공급망관리의 개념과 수요부터 납기까지의 흐름
