BOM관리란? 자재명세서 정비가 모든 계획의 출발점인 이유

BOM관리란? 자재명세서 정비가 모든 계획의 출발점인 이유

BOM(Bill of Materials, 자재명세서)은 제품 하나를 만들 때 어떤 자재와 반제품이 몇 개 들어가는지를 계층 구조로 정의한 기준 데이터이고, BOM관리는 이 자재명세서를 실제 생산과 일치하도록 등록·변경·검증하는 일입니다. 소요량 계산도, 원가 산출도, 구매 계획도 모두 BOM을 곱해서 나옵니다.

이 글은 SCM관리란 ? 공급망 관리의 개념과 수요부터 납기까지의 흐름의 계획 단계를 뒷받침하는 기준 데이터를 다룹니다.

BOM 오류가 계획 전체를 틀리게 만드는 이유

소요량 계산을 자동화했는데 현장에서 “이 숫자 못 믿겠다”는 말이 나옵니다. 계산 로직에는 문제가 없습니다. 입력이 틀렸을 뿐입니다.

BOM의 작은 오류도 하위 자재의 소요량 계산에 연쇄적으로 영향을 줍니다. 특히 다단계 BOM에서는 상위 수량이나 구성품 정보의 오류가 하위 단계까지 그대로 전파됩니다.

BOM 계층 구조와 소요량 전개

BOM관리의 기본은 계층 구조입니다. 완제품이 맨 위에 있고, 그 아래에 반제품이, 다시 그 아래에 부품과 원자재가 놓입니다.

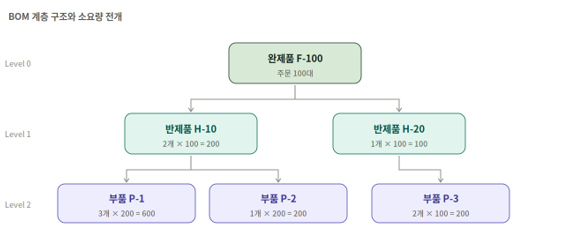

BOM 계층 구조와 소요량 전개 ? 완제품에서 부품까지

소요량 전개(BOM 전개)는 위에서 아래로 곱해 내려가는 과정입니다. 완제품 100대에 반제품 H-10이 2개씩 들어가면 반제품 소요는 200개가 되고, 그 반제품 하나에 부품 P-1이 3개씩 들어가면 부품 소요는 600개가 됩니다.

완제품 100대 × 2 = 반제품 H-10 200개 × 3 = 부품 P-1 600개

여기서 어느 한 단계의 수량이 틀리면 그 아래 전체가 틀립니다. 반제품 소요 배수를 2가 아니라 1로 잘못 등록하면 부품 600개가 300개로 계산됩니다.

재고와 발주 잔량까지 반영한 실제 소요량 계산은 소요량관리(MRP)에서 다룹니다. 이 글은 그 계산의 입력이 되는 BOM 데이터의 품질에 집중합니다.

BOM이 현실과 어긋나는 다섯 가지 원인

원인현장에서 보이는 증상해결 방향
설계 변경 미반영도면은 바뀌었는데 구형 부품을 계속 구매변경 적용 시점(생산 차수) 지정
대체품 임의 사용원래 품목을 또 사고 대체품 재고가 쌓임대체 품목을 BOM에 정식 등록
설계·제조 BOM 미구분포장재·부자재가 소요량에서 빠짐EBOM과 MBOM 분리
손실률 미반영계산상 맞는데 현장은 늘 모자람Scrap Factor 등 손실 기준 관리
단위·환산 혼재미터·롤·킬로그램이 섞여 계산 불신품목별 환산 기준 명확화

1. 설계 변경이 반영되지 않는다

가장 흔합니다. 도면은 바뀌었는데 BOM은 그대로인 경우입니다. 설계와 생산관리가 다른 시스템을 쓰거나, 변경 통보 절차가 문서로만 돌아갈 때 생깁니다.

설계 변경에는 적용 시점이 따라붙어야 합니다. 어느 생산 차수부터 새 BOM을 적용할지가 정해지지 않으면, 재고에 남은 구형 부품 처리도 함께 꼬입니다.

2. 대체품을 현장이 임의로 쓴다

자재가 없어 비슷한 규격으로 대체했는데 그 사실이 BOM에 남지 않는 경우입니다. 다음 계획에서는 여전히 원래 품목을 사게 되고, 대체품 재고는 계속 쌓입니다. 대체 가능 품목을 BOM에 정식으로 등록하고 우선순위를 두는 것이 해결책입니다.

3. 설계 BOM과 제조 BOM을 구분하지 않는다

설계 BOM과 제조 BOM은 목적이 다릅니다. 둘을 하나로 쓰면 어느 쪽이든 부정확해집니다.

구분설계 BOM (EBOM)제조 BOM (MBOM)
목적제품 구조 표현실제 생산에 필요한 구성 관계 반영
주로 작성하는 곳설계 · 개발생산기술 · 생산관리
포함 범위도면 기준 부품포장재 · 부자재 · 공정상 반제품까지

4. 손실률이 반영되지 않는다

재단 로스, 불량률, 시운전 소모분이 있는데 BOM에는 이론 수량만 들어 있는 경우입니다. 계산상으로는 맞는데 현장에서는 늘 모자랍니다. 품목별 손실률은 BOM 수량 자체에 반영하거나 Scrap Factor·손실률 같은 별도 기준정보로 관리하는 방법이 있습니다.

5. 단위와 환산 기준이 뒤섞인다

BOM에는 미터로 등록돼 있는데 구매는 롤 단위로 하고, 재고는 킬로그램으로 잡히는 경우입니다. 환산 기준이 명확하지 않으면 계산 결과를 신뢰할 수 없습니다.

BOM 정비 순서 ? 어디서부터 시작하나

전 품목 BOM을 한 번에 뜯어고치려는 시도는 거의 완주되지 않습니다. 우선순위를 두는 편이 낫습니다.

순서할 일포인트
1. 핵심 품목부터매출·생산량·원가 영향이 큰 품목부터 검증소수 품목이 비중 대부분을 차지
2. 생산 실적과 대조실제 투입 수량과 BOM 이론 수량 비교차이가 큰 품목이 우선 정비 대상
3. 현장 확인차이가 나는 품목을 작업자에게 확인문서에 없는 대체품·손실률이 드러남
4. 변경 절차 수립설계 변경의 BOM 반영 경로·승인 주체 지정다시 틀어지지 않게 함

4번이 없으면 몇 달 뒤 같은 상태로 돌아갑니다. BOM 정비는 한 번의 프로젝트가 아니라 유지 체계의 문제입니다.

BOM 정확도는 어떻게 측정하는가

정비했다는 사실만으로는 개선 여부를 알 수 없습니다. 측정 방법은 단순합니다.

최근 완료된 생산 차수를 몇 건 뽑아, BOM 기준 이론 투입량과 실제 투입량을 품목별로 대조합니다. BOM 정확도는 회사의 관리 기준에 따라 다르게 정의할 수 있는데, 예를 들어 최근 생산 실적을 기준으로 BOM의 구성품과 기준 수량이 실제 투입과 일치하는 비율을 지표로 삼을 수 있습니다.

목표 수준은 업종과 품목 특성, 회사의 관리 기준에 따라 다릅니다. 중요한 것은 절대적인 숫자보다 실제 투입과 BOM의 차이가 반복되는 품목을 찾아 원인을 제거하는 것입니다.

자주 묻는 질문

BOM과 Routing의 차이는 무엇인가요?

BOM은 제품을 만들기 위해 필요한 자재와 구성 관계를 정의하고, Routing은 그 제품을 어떤 공정과 순서로 생산할지를 정의합니다. BOM이 ‘무엇이 필요한가’를 설명한다면 Routing은 ‘어떻게 생산하는가’를 설명합니다. ERP나 MES에서는 두 정보를 연결해 자재소요량과 생산계획을 함께 관리합니다.

BOM 계층은 몇 단계까지 만드는 것이 좋은가요?

실제로 재고를 잡고 관리하는 단위마다 계층을 두는 것이 원칙입니다. 중간 반제품을 창고에 보관하지 않고 바로 다음 공정으로 넘긴다면 계층을 나눌 실익이 적습니다. 관리하지 않는 단계를 계층으로 만들면 등록과 유지 부담만 늘어납니다.

같은 제품인데 라인마다 자재가 다르면 BOM을 어떻게 하나요?

차이가 크면 BOM을 분리합니다. 같은 제품에서 생산라인이나 생산조건에 따라 다른 구성을 적용해야 한다면 생산 버전(Production Version)이나 유효조건을 활용하는 방식도 검토할 수 있습니다.

설계 변경이 잦은데 BOM 버전을 어떻게 관리하나요?

BOM은 적용 시작일·종료일과 버전을 관리하는 이력형 구조가 적합합니다. 과거 생산 차수의 원가나 이력을 조회할 때 그 시점의 BOM이 필요하기 때문에, 덮어쓰기 방식으로 관리하면 과거 데이터를 재현할 수 없습니다.

BOM 손실률은 어디까지 반영해야 하나요?

금액 비중이 크거나 손실이 일정하게 발생하는 품목부터 반영합니다. 모든 품목에 손실률을 넣으면 유지 부담이 커지고, 값이 갱신되지 않으면 오히려 오차 요인이 됩니다.

BOM관리 핵심 정리

BOM은 단순한 데이터가 아니라 기준입니다. 계획도 원가도 구매도 전부 이 위에서 계산됩니다.

  • BOM 오차는 계층을 내려가며 곱해져 커진다
  • 설계 변경 · 대체품 · 손실률 · 단위가 어긋남의 주요 원인이다
  • 설계 BOM과 제조 BOM은 목적이 다르므로 구분한다
  • 핵심 품목부터, 생산 실적과 대조하며 정비한다
  • 정비보다 중요한 것은 다시 틀어지지 않게 하는 변경 절차다

이전 글: 수요예측이란? 어디까지 맞힐 수 있나 ? 계획의 출발점

다음 글: 공급업체 관리 ? 어디를 파트너로 두고 어디를 경쟁시킬 것인가

전체 개요: SCM관리란 ? 공급망 관리의 개념과 수요부터 납기까지의 흐름
