MES 바코드 연계 ? 바코드와 LOT으로 생산실적 연결하는 방법
MES 연계는 현장의 바코드 스캔 데이터를 MES(제조실행시스템)에서 작업지시 단위의 투입·산출 관계로 묶어, 공정 실적과 LOT 계보를 동시에 남기는 구조입니다. 바코드가 데이터를 만들고 LOT이 이름을 붙인다면, MES는 그 둘을 하나의 이력으로 연결합니다.
이 글은 MES LOT 추적관리 ? 바코드로 제조 이력을 잇는 법의 세 번째 단계인 ‘결합’을 다룹니다.
바코드와 LOT이 있는데도 추적이 안 되는 이유
현장에 스캐너가 있고 자재마다 LOT 번호가 붙어 있는데도 불량 원인을 못 찾는 회사가 있습니다. 데이터가 없어서가 아니라 데이터가 서로 연결되지 않아서입니다.
입고 기록은 한곳에, 작업 실적은 현장 엑셀에, LOT 번호는 라벨에만 있는 상태를 생각해 보시기 바랍니다. 각각은 정확합니다. 그런데 “3월 14일 A라인에서 원료 B-2403을 쓴 작업이 무엇이었나”라는 질문에는 아무도 답할 수 없습니다.
낱개의 기록이 아무리 많아도 관계가 없으면 계보가 되지 않습니다. MES 연계가 하는 일이 이 관계를 만드는 것입니다.
MES LOT 관리는 무엇을 기록하는가
MES LOT 관리는 하나의 작업지시에 대해 세 가지를 한 건으로 묶어 기록합니다.
| 구분 | 질문 | 기록 항목 |
|---|
| 투입 | 무엇이 들어갔나 | 투입 자재의 품번, LOT, 수량 |
| 산출 | 무엇이 나왔나 | 산출물의 품번, LOT, 양품 · 불량 수량 |
| 조건 | 어떤 조건이었나 | 설비, 작업자, 시각, 필요 시 작업 조건값 |
세 가지가 한 건으로 묶일 때 비로소 계보가 생깁니다. 투입만 기록되면 그 자재가 무엇이 됐는지 모르고, 산출만 기록되면 그 제품이 무엇으로 만들어졌는지 모릅니다. 둘 다 있어도 서로 연결되지 않으면 마찬가지입니다.
이 관계는 일대일이 아닙니다. 자재 세 종류가 들어가 반제품 두 개가 나오는 식의 다대다 관계가 일반적이며, 시스템은 이 관계를 그대로 저장할 수 있어야 합니다.
MES 바코드 연동 ? 한 번의 스캔에 무엇이 함께 묶이는가

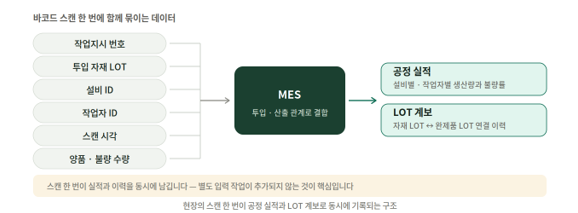

MES 바코드 연동의 실질적인 이점은 여기서 나옵니다. 작업자는 평소 하던 대로 스캔 몇 번을 할 뿐인데, 시스템에는 여러 데이터가 동시에 남습니다.

바코드 스캔 한 번에 묶이는 데이터 ? 공정 실적과 LOT 계보로 동시 기록같은 스캔 데이터가 두 가지 결과물을 만듭니다. 하나는 설비별 · 작업자별 생산량과 불량률 같은 공정 실적이고, 다른 하나는 자재 LOT과 완제품 LOT을 잇는 LOT 계보입니다.
중요한 것은 추적을 위한 별도 입력이 추가되지 않는다는 점입니다. 이력 관리를 위해 작업자가 따로 장부를 적어야 한다면 그 체계는 몇 달을 못 갑니다. 작업 흐름에 이미 존재하는 동작을 스캔으로 바꾸는 것이 설계 원칙입니다.
다단 공정 이력 ? 공정이 여러 개일 때 LOT 추적은 어떻게 이어지는가
공정이 하나면 투입과 산출을 한 번만 연결하면 됩니다. 공정이 세 개, 네 개로 늘어나면 각 공정의 산출물이 다음 공정의 투입물이 되면서 계보가 사슬처럼 이어집니다.
원자재 LOT → 1공정 → 반제품 LOT → 2공정 → 반제품 LOT → 3공정 → 완제품 LOT
핵심은 각 공정의 산출물에도 LOT을 부여해야 한다는 것입니다. 반제품 LOT이 없으면 1공정과 3공정 사이의 연결이 끊겨, 완제품에서 원자재까지 거슬러 올라갈 수 없습니다.
사슬이 길어질수록 중간 한 곳만 비어도 전체가 무의미해집니다. 공정 수가 많은 현장일수록 “어느 공정까지 기록할 것인가”를 초기에 확정해야 하는 이유입니다.
자재 LOT에서 완제품 LOT까지 이어지는 계보의 모습은 LOT 추적관리란 ? 불량 원인을 몇 시간 만에 찾는 구조의 계보도에서 확인하실 수 있습니다.
MES 연계 설계에서 결정해야 할 네 가지
MES 연계 프로젝트에서 시간이 가장 많이 걸리는 부분은 개발이 아니라 이 결정들입니다.
1. 공정 단위를 어디까지 나눌 것인가
작업 하나를 한 공정으로 볼지, 여러 작업을 묶어 한 공정으로 볼지 정해야 합니다. 잘게 나눌수록 추적은 정밀해지지만 스캔 횟수가 늘어 현장 부담이 커집니다.
2. LOT을 어느 지점에서 끊을 것인가
각 공정의 산출물마다 새 LOT을 부여할지, 특정 공정에서만 끊을지 결정합니다. 이 규칙이 계보의 촘촘함을 결정합니다.
3. 예외를 어떻게 처리할 것인가
자재가 모자라 다른 LOT을 섞어 쓴 경우, 불량품을 수리해 다시 투입한 경우, 작업을 중단했다가 다음 날 이어서 한 경우를 어떻게 기록할지 미리 정해야 합니다. 예외 처리를 정하지 않으면 현장은 결국 우회로를 만듭니다. “급할 땐 그냥 통과”를 한 번 허용하면 그것이 표준이 되고, 몇 달 뒤 계보에는 구멍이 생깁니다.
4. 스캔 실패 시 무엇을 할 것인가
라벨이 훼손됐거나 스캐너가 고장 난 상황에서 작업을 멈출 수는 없습니다. 수동 입력을 허용하되 별도 승인과 사유 기록을 남기는 절차가 필요합니다.
MES 연계 도입 순서
한 번에 완성하려는 프로젝트는 대부분 요구사항 단계에서 멈춥니다. 현실적인 순서는 다음과 같습니다.
| 단계 | 할 일 | 왜 필요한가 |
|---|
| 1단계 마스터 정비 | 품목코드와 BOM 정비 | 정확해야 투입·산출 관계를 검증할 수 있음 |
| 2단계 공정 정의 | 공정 단위와 LOT 분할 지점 확정 | 이것이 정해져야 스캔 지점이 나옴 |
| 3단계 스캔 실적 수집 | 투입과 산출을 스캔으로 기록 | 여기까지만 해도 계보가 만들어짐 |
| 4단계 계보 검증 | 완제품 하나로 원자재까지 역추적 | 끊기는 지점을 오픈 전에 찾아 보완 |
1단계와 2단계는 시스템 작업이 아니라 회사가 결정해야 하는 일이고, 프로젝트 지연의 대부분이 이 두 단계에서 발생합니다. 마스터 정비가 끝나지 않은 상태로 개발을 시작하면 테스트 단계에서 전부 되돌아옵니다.
4단계를 빠뜨리는 경우가 많은데, 오픈 전에 반드시 해야 합니다. 계보가 끊기는 지점은 실제로 추적을 해 보기 전까지 드러나지 않습니다.
자주 묻는 질문
바코드와 LOT만으로는 왜 부족한가요?
LOT 번호가 붙어 있다는 것과 그 LOT이 무엇으로 만들어졌는지 안다는 것은 다릅니다. 투입 자재와 산출물의 관계가 기록되어야 원인을 거슬러 올라갈 수 있습니다. 이 관계를 기록하는 것이 MES 연계의 역할입니다.
여러 자재가 섞이는 공정도 MES로 추적이 되나요?
됩니다. 산출물 하나에 투입 자재 LOT을 여러 개 연결하는 다대다 구조로 기록하면 됩니다. 문제는 그 관계를 하나로 단순화하려 할 때 생깁니다. 섞였다는 사실 자체를 그대로 남기는 것이 원칙입니다.
작업자가 스캔을 건너뛰면 어떻게 하나요?
건너뛸 수 없게 설계하는 것이 원칙입니다. 스캔하지 않으면 다음 화면으로 넘어가지 않도록 하고, 불가피한 경우에만 승인과 사유 기록을 거쳐 수동 입력을 허용합니다.
MES 연계 구축 기간은 얼마나 걸리나요?
단일 공장 기준으로 현황 진단부터 안정화까지 3~7개월이 일반적입니다. 다만 공정 수, 품목 수, 설비 연계 범위, LOT 추적 수준, 기존 시스템의 준비 상태에 따라 크게 달라집니다. 단순한 바코드 실적 수집과 ERP·MES·설비까지 연계하는 프로젝트는 범위 자체가 다릅니다.
MES 연계 핵심 정리
바코드는 데이터를 만들고, LOT은 그 데이터에 이름을 붙이며, MES는 둘을 투입과 산출의 관계로 묶습니다.
- 데이터가 없어서가 아니라 연결되지 않아서 추적이 안 된다
- 투입 · 산출 · 조건이 한 건으로 묶여야 계보가 생긴다
- 공정이 여러 개면 반제품에도 LOT을 부여해야 사슬이 이어진다
- 예외 처리 규칙이 없으면 현장은 우회로를 만든다
- 오픈 전에 실제 제품 하나로 계보를 거슬러 검증한다
이전 글: LOT 추적관리란 ? 불량 원인을 몇 시간 만에 찾는 구조
함께 읽기: 제조 현장 바코드 관리, 무엇에 어디에 붙일 것인가
전체 개요: MES LOT 추적관리 ? 바코드로 제조 이력을 잇는 법
㈜케이언트
바코드 실적 수집부터 LOT 이력관리, MES 연계까지 하나의 체계로 설계하는 구축형 MES 전문 기업입니다. 10년 이상의 구축 경험과 정부 스마트공장 지원사업 수행 경험을 보유하고 있습니다.
상담문의 02-6278-1225
