WMS 도입 준비사항과 프로젝트 진행 과정 ? 무엇을 언제 준비해야 하나
프로젝트는 소프트웨어 때문에 실패하지 않습니다
창고관리시스템 구축 프로젝트가 지연되거나 기대에 못 미치는 원인은 대부분 제품의 성능이 아닙니다. 회사 쪽 준비가 되지 않은 상태에서 시작했기 때문입니다.
그리고 준비의 대부분은 업체가 대신해 줄 수 없습니다. 품목을 어떻게 정의할지, 창고를 어떤 규칙으로 나눌지는 회사 내부에서 결정해야 하는 사안입니다.
이 글에서는 WMS 도입을 앞두고 계약 전에 확인할 것, 회사가 직접 해야 할 준비, 단계별 진행 과정, 그리고 오픈 이후에 벌어지는 일을 순서대로 정리합니다.
시스템이 무엇을 하는 물건인지부터 확인하고 싶다면 창고관리시스템(WMS)이란? 개념부터 도입까지를 먼저 보시기 바랍니다.
1. WMS 도입 전 정해야 할 것 ? 목표 지표와 범위
목표를 측정 가능한 지표로 바꾼다
“창고를 효율화한다”는 목표로는 성공 여부를 판단할 수 없습니다. 도입 전 수치를 측정하고, 목표 수치를 정해야 합니다.
| 지표 | 측정 방법 | 예시 목표 |
|---|
| 재고 정확도 | 무작위 표본 대조 일치율 | 88% → 98% |
| 시간당 피킹 처리량 | 작업자 1인 처리 건수 | 40건 → 60건 |
| 오출고율 | 오출고 건수 ÷ 총 출고 건수 | 0.8% → 0.2% |
| 입고 리드타임 | 도착~재고확정 소요시간 | 4시간 → 1시간 |
| 신규 인력 투입 기간 | 독립 작업까지 기간 | 8주 → 2주 |
도입 전 수치는 착수 시점에 반드시 기록해 두시기 바랍니다. 이 작업을 건너뛴 회사는 오픈 후에 개선 효과를 증명할 방법이 없어 내부 보고에서 어려움을 겪습니다.
재고 정확도를 실제로 어떻게 측정하는지는 수불관리와 재고실사 ? 장부와 실물이 안 맞는 진짜 이유에 절차가 정리돼 있습니다.
1차와 2차로 범위를 나눈다
한 번에 모든 것을 하려는 프로젝트는 대부분 일정이 무너집니다. 1차에서 무엇을 하고 2차로 미룰지 처음부터 나눠 두는 편이 낫습니다.
일반적으로 1차는 입고·적치·피킹·출고의 기본 흐름과 재고관리까지, 2차는 자동화 설비 연동이나 고급 분석 기능으로 구분합니다.
WMS 구축형과 패키지형을 선택한다
패키지(SaaS)형은 정해진 기능을 그대로 사용합니다. 도입이 빠르고 초기 비용이 낮지만, 업무를 시스템에 맞춰야 합니다.
WMS 구축형은 회사 프로세스에 맞춰 설계합니다. 기간과 비용이 더 들지만 기존 방식을 유지하면서 시스템화할 수 있고, ERP·MES 등과의 연계가 자유롭습니다.
판단 기준은 하나입니다. 우리 창고의 운영 방식이 경쟁력인가, 개선 대상인가. 업종 특성상 반드시 지켜야 하는 프로세스가 있다면 구축형이 맞습니다.
2. WMS 도입 준비사항 ? 회사가 직접 해야 하는 네 가지
WMS 도입에서 회사가 직접 결정해야 하는 항목은 네 가지입니다. 이 중 어느 하나라도 미뤄지면 일정 전체가 밀립니다.

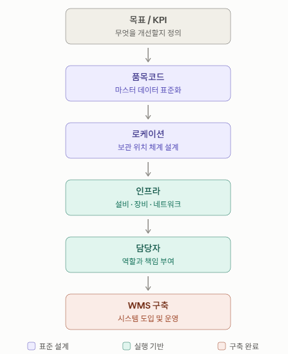

WMS 도입 준비 5단계 ? 목표 설정부터 전담 담당자 지정까지품목코드 정비 ? 가장 중요합니다
10년 넘게 구축 현장에서 확인한 사실이 있습니다. 품목코드가 정리되지 않은 채 시작한 프로젝트는 요구사항 정의와 테스트 과정에서 일정이 지연될 가능성이 높습니다.
점검할 항목은 다음과 같습니다.
- 같은 물건에 코드가 두 개 이상 부여되어 있지 않은가
- 코드 체계에 규칙이 있는가, 담당자가 바뀌어도 같은 규칙으로 부여되는가
- 단종 품목이 정리되어 있는가
- 거래처 품번과 자사 품번의 매핑이 되어 있는가
- 관리 단위(낱개·박스·팔레트)와 환산 기준이 명확한가
이 작업은 통상 몇 주에서 몇 달이 걸립니다. 프로젝트 착수 전에 시작하는 것이 가장 좋습니다.
로케이션 체계 설계
창고 공간에 주소를 부여하는 규칙을 정합니다.

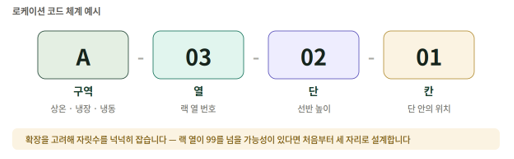

로케이션 코드 체계 예시 ? 구역 · 열 · 단 · 칸 네 자리로 구성된 창고 주소설계 시 고려할 점입니다.
- 확장 여유 ? 나중에 랙이 늘어나도 체계가 깨지지 않도록 자릿수를 넉넉히 잡습니다
- 구역 구분 ? 상온·냉장·냉동, 불량품, 반품 대기 등 성격이 다른 공간을 구분합니다
- 동선 ? 출고 빈도가 높은 품목을 출구 가까운 구역에 배치할 수 있는 구조인지 확인합니다
- 라벨 부착 ? 모든 로케이션에 바코드 라벨이 실제로 부착되어야 합니다. 이 물리 작업의 분량을 과소평가하는 경우가 많습니다
로케이션이 실제 작업에서 어떻게 쓰이는지는 입고부터 출고까지, WMS가 처리하는 창고의 하루의 적치 단계에서 확인하실 수 있습니다.
현장 인프라 점검
- 무선 네트워크 ? 창고 전 구역, 특히 랙 사이와 냉동 구역에서 신호가 안정적인지 확인합니다. 오픈 직전에 발견하면 대응 시간이 없습니다
- PDA · 스캐너 ? 동시 작업 인원 기준으로 수량을 산정하고, 예비 장비를 확보합니다
- 라벨 프린터 ? 입고 라벨과 로케이션 라벨을 출력할 장비와 소모품을 준비합니다
- 전원과 충전 ? 장비 충전 위치와 교대 운영 방식을 정합니다
전담 담당자 지정
현장을 알고, 의사결정을 할 수 있고, 시간을 배정받은 사람이 필요합니다. 세 조건 중 하나라도 빠지면 요구사항 확정 단계에서 프로젝트가 정체됩니다.
겸업 담당자만 두면 회의 일정이 계속 밀리고, 결정이 나지 않아 개발이 대기 상태에 들어갑니다.
3. WMS 구축 단계별 진행 과정과 소요 기간

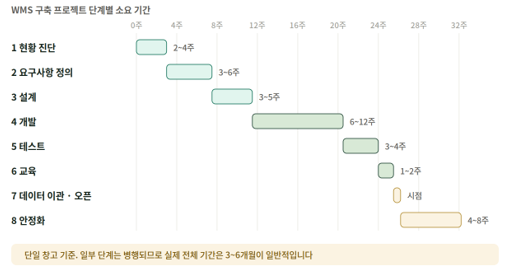

창고관리시스템 구축은 통상 여덟 단계로 진행됩니다. 단계별 소요 기간은 다음과 같습니다.

WMS 구축 프로젝트 단계별 소요 기간 ? 현황 진단부터 안정화까지 8단계 일정1단계. 현황 진단 (2~4주)
현재 창고 프로세스를 관찰하고 기록합니다. 문서로 정리된 절차와 실제 작업이 다른 경우가 많아, 현장을 직접 보는 과정이 반드시 필요합니다.
이 단계에서 앞서 정한 지표의 현재 수치도 함께 측정합니다.
2단계. 요구사항 정의 (3~6주)
무엇을 시스템화할지 확정합니다. 프로젝트에서 가장 중요한 단계이며, 여기서 결정되지 않은 사항은 이후 단계에서 반드시 문제가 됩니다.
주의할 점 ? 현재 하는 일을 그대로 옮기는 것이 목표는 아닙니다. 관행으로 남아 있는 비효율은 이 단계에서 걸러내야 합니다. 다만 업종 특성상 필요한 절차와 단순한 관행을 구분하는 판단이 필요합니다.
3단계. 설계 (3~5주)
화면, 데이터 구조, ERP 등 타 시스템과의 연계 방식을 확정합니다. 이 시점에 화면 설계서를 통해 실제 사용 모습을 미리 확인할 수 있습니다.
4단계. 개발 (6~12주)
규모와 커스터마이징 범위에 따라 달라집니다. 이 기간 동안 회사에서는 마스터 데이터 정비와 로케이션 라벨 부착을 병행합니다.
5단계. 테스트 (3~4주)
- 단위 테스트 ? 개별 기능 확인
- 통합 테스트 ? 입고부터 출고까지 전 과정 연결 확인
- 사용자 테스트 ? 실제 작업자가 직접 사용
사용자 테스트에는 가장 능숙한 직원이 아니라 가장 어려워할 직원을 참여시키는 편이 낫습니다. 문제가 여기서 드러나야 오픈 후에 안 드러납니다.
6단계. 교육 (1~2주)
전 직원 대상 교육을 진행합니다. 강의보다 실제 장비로 반복 실습하는 방식이 효과적입니다. 현장 담당자 중 몇 명을 먼저 교육해 내부 조력자로 두면 오픈 후 대응이 훨씬 수월합니다.
7단계. 데이터 이관과 오픈
기초 재고를 시스템에 등록합니다. 통상 전수 실사를 진행한 직후에 그 결과를 기초 재고로 잡습니다. 물량이 적은 시기를 선택하는 것이 좋습니다.
8단계. 안정화 (4~8주)
오픈 직후 문제 대응과 미세 조정 기간입니다. 이 기간을 계약에 명시적으로 포함시켜야 합니다.
4. WMS 오픈 이후에 벌어지는 일
생산성은 일시적으로 떨어집니다
오픈 후 1~2주는 처리량이 감소하는 것이 정상입니다. 익숙한 방식을 버리고 새 절차에 적응하는 기간이기 때문입니다.
이 사실을 미리 공유하지 않으면 현장에서 “시스템 때문에 일이 느려졌다”는 반응이 나오고, 경영진도 흔들립니다. 착수 시점에 이 구간의 존재를 합의해 두시기 바랍니다.
현장 저항은 예상해야 합니다
작업자 입장에서 시스템 도입은 감시받는 느낌으로 다가올 수 있습니다. 특히 오래 근무한 숙련자일수록 자신의 경험이 무의미해진다고 느낍니다.
대응 방법은 두 가지입니다. 하나는 시스템의 목적이 통제가 아니라 작업자가 헤매지 않게 하는 것임을 반복해 설명하는 것이고, 다른 하나는 숙련자를 설계 단계에 참여시켜 그들의 경험이 시스템 규칙에 반영되게 하는 것입니다.
실패하는 프로젝트의 공통 패턴
현장에서 반복적으로 관찰되는 세 가지입니다.
첫째, 마스터 데이터를 나중에 정리하려 한다. 품목코드를 정비하지 않은 채 개발을 시작하면 테스트 단계에서 전부 되돌아옵니다.
둘째, 예외 처리를 우회로로 만든다. 시스템이 불편하다는 이유로 “급할 땐 그냥 빼고 나중에 입력”하는 절차를 허용하면, 몇 달 뒤 재고는 다시 안 맞게 됩니다.
셋째, 안정화 기간을 견디지 못한다. 오픈 2주차에 생산성이 떨어졌다는 이유로 기존 방식을 병행하기 시작하면, 두 체계가 공존하면서 어느 쪽도 정확하지 않게 됩니다.
5. WMS 구축 비용은 어떻게 구성되는가
WMS 구축 비용은 창고 수, 품목 수, 커스터마이징 범위, 기존 시스템 연계 여부에 따라 크게 달라집니다. 그래서 총액을 먼저 묻기보다, 아래 항목이 견적에 모두 포함되어 있는지를 먼저 확인하시는 편이 정확합니다.
| 비용 항목 | 총액을 좌우하는 변수 | 변동 폭 |
|---|
| 라이선스 또는 개발비 | 기능 범위, 커스터마이징 분량, 창고 수 | 가장 큼 |
| 인터페이스 개발비 | 연계 대상 시스템 수, 기존 ERP의 개방 정도 | 큼 |
| 하드웨어 | 동시 작업 인원 기준 PDA·프린터 수량, 서버 구성 | 중간 |
| 인프라 공사 | 창고 면적, 냉동 구역 유무, 기존 무선망 상태 | 중간 |
| 교육비 | 작업자 수, 교대조 수 | 작음 |
| 유지보수비 | 연간 계약, 통상 개발비의 일정 비율 | 고정 |
| 추가 개발 단가 | 오픈 후 변경 요청 건수 (계약서에 단가 명시) | 사후 발생 |
특히 인터페이스 개발 범위와 오픈 후 추가 개발 단가는 계약서에 명확히 남기는 것이 좋습니다. 분쟁이 가장 자주 발생하는 두 항목입니다.
우리 회사 조건에서 얼마나 걸리고 얼마가 드는지 확인하고 싶으시다면
현황 진단 단계에서 창고 규모와 품목 수, 기존 시스템 연계 범위를 확인하면 기간과 비용을 구체적으로 산정할 수 있습니다. ㈜케이언트 상담문의 02-6278-1225
자주 묻는 질문
WMS 도입 전체 기간은 얼마나 걸리나요?
단일 창고 기준으로 현황 진단부터 안정화까지 3~6개월이 일반적입니다. 다만 ERP 연계, 자동화 설비, 커스터마이징 범위와 마스터 데이터 정비 상태에 따라 기간은 달라질 수 있습니다.
WMS 구축 기간에 창고 운영을 멈춰야 하나요?
오픈 시점에 기초 재고를 잡기 위한 실사는 필요하지만, 구축 기간 내내 멈출 필요는 없습니다. 물량이 적은 시기를 선택해 전환합니다.
기존 ERP를 바꿔야 하나요?
인터페이스로 연계하는 방식이 일반적입니다. 다만 기존 시스템의 데이터 구조와 연동 가능 범위를 사전에 확인해야 합니다.
두 시스템은 역할이 다릅니다. ERP의 재고는 회계·수불 기준의 수량 관리에 가깝고, 창고 안에서 물건이 어느 로케이션에 있고 어떤 로트인지, 어떤 동선으로 피킹하는지는 WMS의 영역입니다. 그래서 ERP를 교체하는 것이 아니라 WMS를 붙여 부족한 영역을 채우는 방식이 대부분입니다.
직원들이 못 따라오면 어떻게 하나요?
바코드 기반 시스템은 화면 지시대로 스캔하는 방식이라 습득 난도가 높지 않습니다. 오히려 신규 인력의 투입 기간이 줄어드는 효과가 더 큽니다.
정리
WMS 도입은 소프트웨어를 구매하는 일이 아니라 운영 방식을 바꾸는 프로젝트입니다. 그래서 성패의 상당 부분이 계약 전에, 회사 내부의 준비 상태에서 이미 결정됩니다.
- 목표를 측정 가능한 지표로 정의하고 도입 전 수치를 기록한다
- 품목코드 정비는 가능한 한 일찍 시작한다
- 로케이션 체계는 확장을 고려해 설계한다
- 전담 담당자를 지정한다
- 오픈 직후의 생산성 하락 구간을 미리 합의한다
